Bautagebuch An den Wurthen

Mai 2025, 22. Kalenderwoche

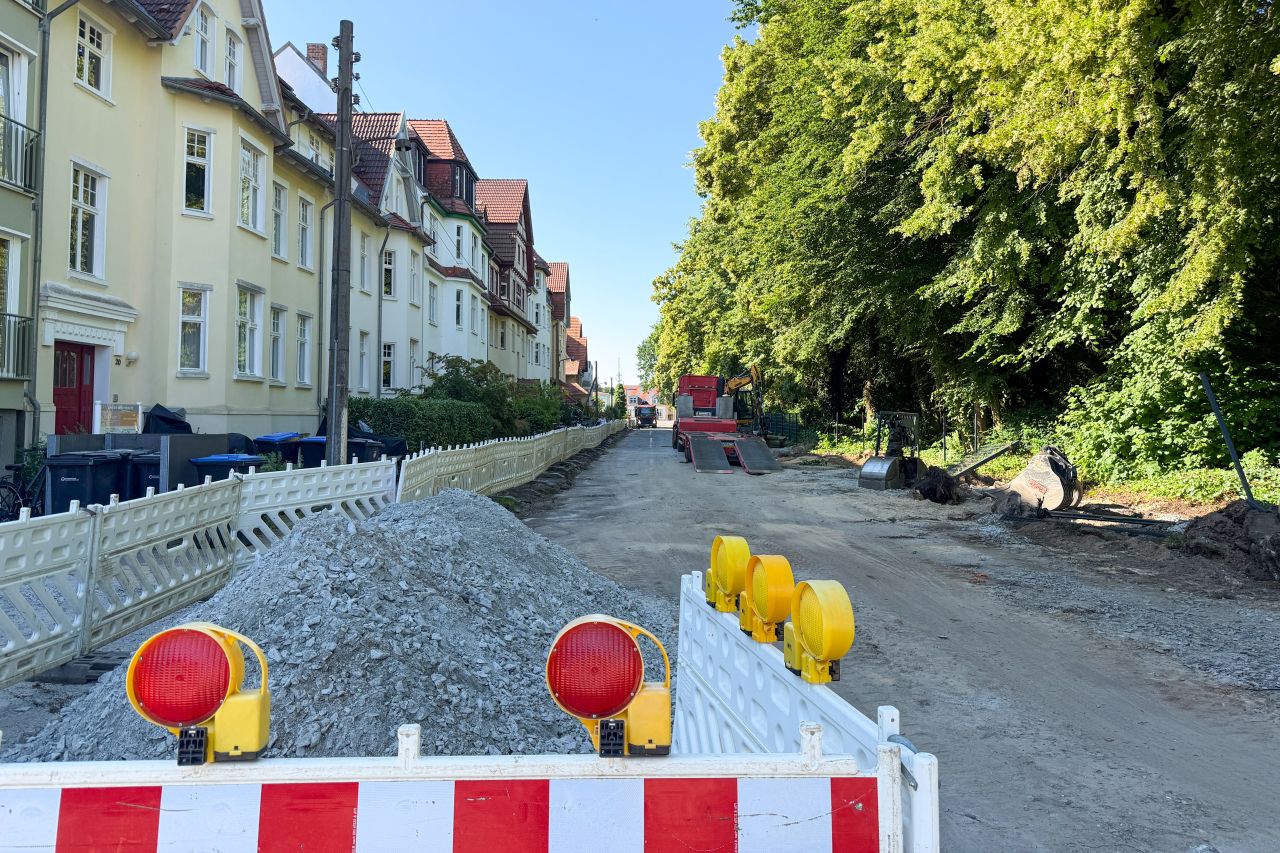

Baufortschritt der Straße An den Wurthen im Mai
Baufortschritt der Straße An den Wurthen im Mai (c) André Gschweng
Bild in der Vollbildansicht öffnen

Setzen der Bordsteine

In der Bauphase 1 sind die Erdbauarbeiten sowie das Verlegen der Leitungen für die Straßenentwässerung abgeschlossen. Die aktuellen Aufgaben beinhalten das Einbringen der Schottertragschicht.  Es werden Borde und Rinnen gesetzt.

April 2025, 16. Kalenderwoche

Herstellung der Regenwasser-Hausanschlüsse sowie Erdarbeiten zum Straßenbau (c) André Gschweng
Bild in der Vollbildansicht öffnen

Herstellung der Regenwasser-Hausanschlüsse sowie Erdarbeiten zum Straßenbau

Der östliche Gehweg innerhalb der Bauphase 1 wurde zurückgebaut. Die Straßenentwässerung ist in diesem Abschnitt bereits zu 75% verlegt. Es werden die Regenwasser-Hausanschlüsse hergestellt. Weiterhin erfolgen die Erdarbeiten zum Straßenaufbau.

März 2025, 13. Kalenderwoche

Fertigstellung des Sandfanges und des Verteilerbauwerkes für die Regenwasserableitung (c) Tiefbau- und Grünflächenamt
Bild in der Vollbildansicht öffnen

Fertigstellung Sandfang

Für die Regenwasserableitung im ersten Bauabschnitt sind der Sandfang und das Verteilerbauwerk inklusive der Leitungen bereits fertiggestellt worden.  Teilweise wurde auch die Schmutzwasserleitung erneuert. Es folgen jetzt die Erdarbeiten für den Straßenbau in diesem Abschnitt.

Februar 2025, 8. Kalenderwoche

Verfüllen des Sandfangschachtes
Verfüllen des Sandfangschachtes (c) Tiefbau- & Grünflächenamt
Bild in der Vollbildansicht öffnen

Verfüllen des Sandfangschachtes

Die Baugrube um den Sandfangschacht wurde verfüllt und der Rückbau des Verbaus erfolgt. In dieser Woche ruhen witterungsbedingt die Arbeiten.

Februar 2025, 6. Kalenderwoche

Einsetzen des Sandfangschachtes
Einsetzen des Sandfangschachtes (c) Tiefbau- und Grünflächenamt
Bild in der Vollbildansicht öffnen

Einsetzen des Sandfangschachtes

Für den Sandfangschacht wurde zuvor eine verbaute Baugrube mit senkrechten Wänden hergestellt. Das Bauteil ist 3,40 m lang und 1,90 m breit. In der 6. KW wurde das Fertigbauteil geliefert und eingesetzt.

Rückbau der vorhandenen Straße

Januar 2025, 4. Kalenderwoche

Rückbau der vorhandenen Straße (c) André Gschweng
Bild in der Vollbildansicht öffnen

Rückbau der vorhandenen Straße

Erste Verkehrseinschränkungen voraussichtlich
ab 2. Kalenderwoche 2025

23.12.2024

Auslaufbauwerk für den neuen Regenwasserkanal in der Straße An den Wurthen
Auslaufbauwerk für den neuen Regenwasserkanal, Foto: Tiefbau- und Grünflächenamt
Bild in der Vollbildansicht öffnen

Das Abwasserwerk errichtet seit Anfang November 2024 ein Auslaufbauwerk für den neuen Regenwasserkanal. Bevor das Regenwasser der Straßenentwässerung in den Ryck geleitet werden darf, wird es über eine Sandfanganlage gefiltert und gereinigt.

Mit Beginn des nächsten Jahres und sofern die Witterung es zulässt, verlagert sich die Bautätigkeit in die Straße An den Wurthen. Voraussichtlich ab der 2. Kalenderwoche 2025 beginnt vor dem Grundstück Handelshof Vorpommern der Straßenausbau. Hierfür muss die Fahrbahn in diesem Bereich voll gesperrt werden. Die Arbeiten dauern voraussichtlich bis Ende Mai 2025.

Von der Wolgaster Straße bis zum Baubereich ist die Straße An den Wurthen weiterhin frei befahrbar. Die Zufahrt zur Hafenstraße und der Kleinen Hafenstraße erfolgt über die Marienstraße an der Baustelle für das neue Wohngebiet entlang. In der Hafenstraße wird eine Baustellenampel eingerichtet, an der der Fahrzeugverkehr halbseitig vorbeigeführt wird. Fußgänger und Radfahrer können entlang der Baustelle in der Straße An den Wurthen weiterhin die Hafenstraße erreichen und diese auch nutzen.

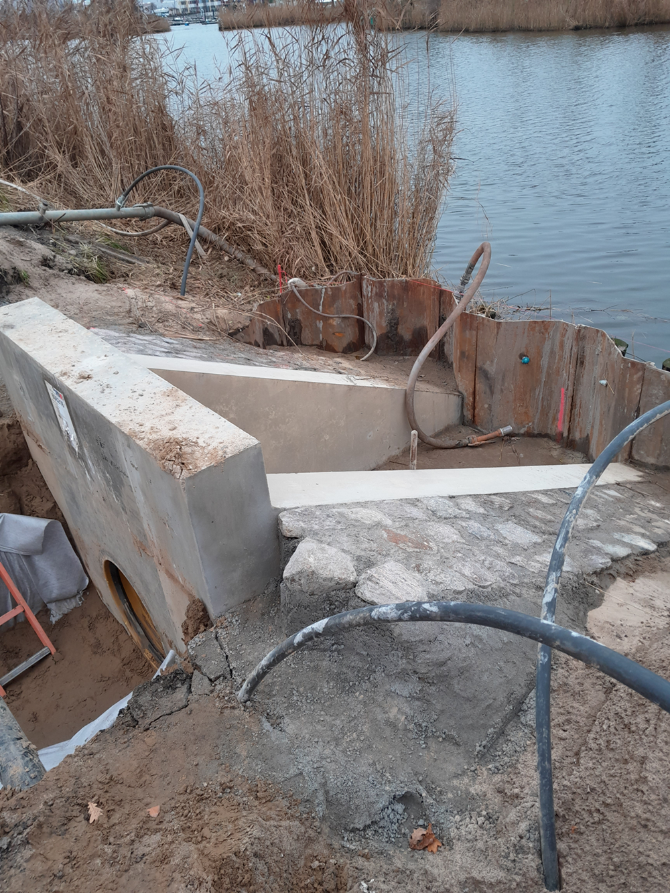

Erste Bauarbeiten für das Auslaufbauwerk

04.12.2024

Auslaufbecken für den neuen Regenwasserkanal; Foto: Tiefbau- und Grünflächenamt
Bild in der Vollbildansicht öffnen

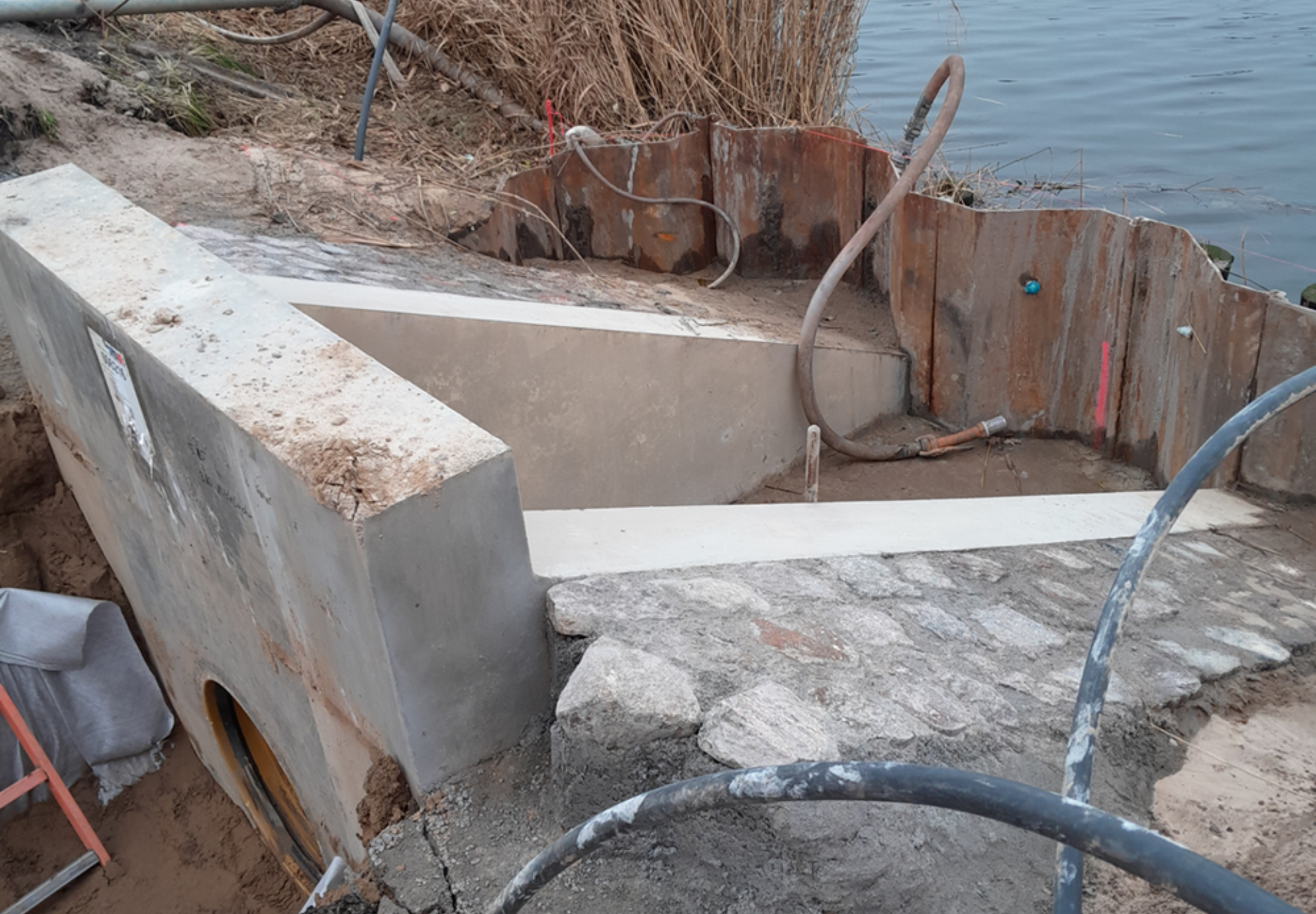

Erste Bauarbeiten für das Auslaufbauwerk für den neuen Regenwasserkanal in den Ryck.
